경제 · 3분 · 핫토픽

AI 데이터센터가 계획대로 안 지어지는 이유 — 번스타인 '35%만 실현 가능', 마이크로소프트는 영국 엔스케일에서 철수

A Financial Times investigation published October 18, 2026 counted at least 47 large US data center projects delayed, withdrawn or blocked this year, and cited Bernstein's estimate that only about 35% of the planned US pipeline is credible. The same day, the Telegraph reported Microsoft had pulled out as anchor tenant of Nscale's Loughton site in Essex, where grid power may not arrive until the 2030s.

파이낸셜타임스는 2026년 10월 18일 올해 미국에서 대형 데이터센터 프로젝트 최소 47건이 지연·철회·차단됐고, 증권사 번스타인은 계획된 미국 데이터센터 물량의 약 35%만 실현 가능하다고 본다고 보도했다. 같은 날 마이크로소프트가 전력 연결이 2030년대로 밀린 영국 엔스케일 데이터센터에서 빠졌다는 보도가 나왔다. 병목은 칩이 아니라 전력망·인허가·장비·주민 반대다

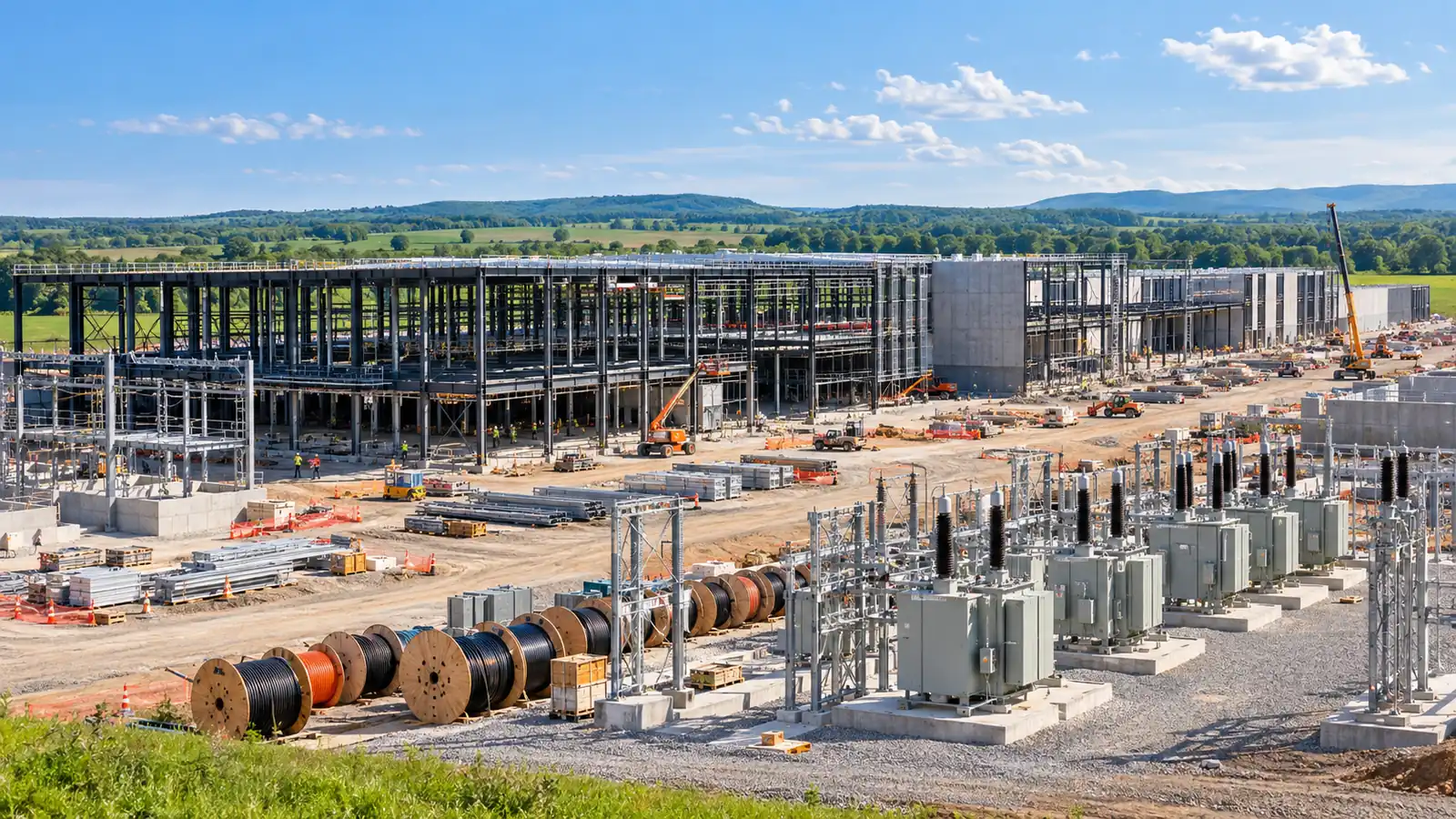

맑은 날 공사 중인 데이터센터 철골과 아직 연결되지 않은 변전 설비·케이블 드럼

3줄 요약

  • 규모 — 미국 대형 프로젝트 47건 이상 지연·철회·차단, 번스타인 '계획의 약 35%만 실현 가능'
  • 사례 — 마이크로소프트, 영국 에식스 엔스케일 부지 앵커 계약 철수. 전력 공급은 2030년대
  • 파장 — 빚으로 지은 AI 인프라의 채권값 하락, 엔스케일 IPO·앤트로픽 계약에도 질문

핵심 질문

데이터센터 지연 이유
**전력망 연결·인허가·장비 부족·주민 반대 네 가지다.** | 병목 | 내용 | |---|---| | 전력망 | 송전 연결 대기가 수년 | | 인허가 | 환경·용도 심사 | | 장비 | 변압기·발전기 공급 부족 | | 주민 반대 | 일부 주 신규 건설 유예(모라토리엄) 논의 |
마이크로소프트 엔스케일 철수
**영국 에식스 러프턴 데이터센터의 앵커 고객 계약에서 빠졌다(텔레그래프, 10월 18일).** | 항목 | 내용 | |---|---| | 부지 | 영국 에식스 러프턴 | | 계획 | 엔비디아 GB300 약 2만 3천 개, 영국 최대 AI 슈퍼컴퓨터 | | 문제 | 전력 공급 2030년대 예상 | | 철수 이유 | 공개 안 됨 |
번스타인 데이터센터 35%
**계획된 미국 데이터센터 물량 중 실제로 지어질 신뢰도가 있는 몫을 약 35%로 본 추정이다.** | 항목 | 내용 | |---|---| | 출처 | 번스타인(FT 보도 인용) | | 의미 | 나머지 약 65%는 일정·규모가 불확실 | | 한계 | '신뢰도' 정의·방법론 미공개 |

AI 붐의 병목이 칩에서 땅과 전기로 옮겨 가고 있다. 파이낸셜타임스(FT)는 2026년 10월 18일 탐사 보도에서 규제 추적 업체 레그레이어 자료를 인용해 올해 미국에서 대형 데이터센터 프로젝트 최소 47건이 지연·철회·차단됐다고 전했다. 레그레이어는 이 숫자도 가장 큰 프로젝트만 센 "보수적인 집계"라고 했다. 같은 보도에서 증권사 번스타인은 계획된 미국 데이터센터 물량 가운데 실제로 지어질 신뢰도가 있는 것은 약 35%라고 봤다.

같은 날 영국에서는 구체적인 사례가 나왔다. 일간 텔레그래프는 마이크로소프트가 AI 클라우드 기업 엔스케일의 영국 첫 데이터센터 앵커 고객 계약에서 빠졌다고 보도했다.

1. 무엇이 막히고 있나

병목무슨 일이 생기나사례
전력망 연결송전망 연결을 수년씩 기다림엔스케일 영국 부지 — 전력 공급 2030년대
인허가환경·용도·소음 심사 지연구글 핀란드 부지 공사 중단 명령(9월)
장비대형 변압기·가스터빈 공급 부족업계 공통
주민 반대전기요금·물·소음 우려루이지애나·오클라호마·미주리 건설 유예 논의
자금높은 금리로 빌린 돈의 상환 부담코어위브 채권 수익률 15%

데이터센터는 칩을 사면 끝나는 사업이 아니다. 기가와트급 전기를 끌어오는 데 몇 년, 인허가에 또 몇 년이 걸린다. 왜 전력이 기가와트 단위로 세어지는지는 「AI 데이터센터 전력이란」과 「데이터센터 전력난이란」에서 다뤘다.

2. 마이크로소프트·엔스케일 — 전력 없는 부지의 가치

항목내용
부지영국 에식스 러프턴
계획엔비디아 GB300 약 2만 3천 개, "영국 최대 AI 슈퍼컴퓨터"
공개 고객마이크로소프트가 유일
전력당국이 "2030년대 전에는 기대하지 말라"
철수 이유텔레그래프 미공개, 마이크로소프트 논평 없음
엔스케일 입장"부지와 영국에 계속 전념, 대체 전원·다른 부지 검토"
엔스케일 노르웨이 부지계획 30MW 중 6.4MW 가동, 6개월 지연

타이밍이 나쁘다. 엔스케일은 지난달 뉴욕증권거래소 상장을 신청했고, 이르면 이달 최대 30억 달러를 조달할 계획이다. 상장 서류에 따르면 마이크로소프트와 앤트로픽이 전체 계약 가치의 약 85%를 차지한다. 앤트로픽은 8월 엔스케일 컴퓨팅에 6년간 450억 달러를 쓰기로 했다. 고객 두 곳 중 하나가 대표 부지에서 빠진 셈이다.

3. 돈의 흐름 — 빚으로 짓는 인프라

지표수치시점
미국 AI 인프라 계획 규모약 10조 달러(FT 표현)2026년 10월
실현 가능 추정약 35%(번스타인)10월 18일 보도
코어위브 주가한 달 새 25% 넘게 하락10월 16일 기준
필라델피아 반도체지수8거래일 연속 하락, 2008년 이후 최장10월 16일
하이페리온 관련 채권액면 1달러당 약 92센트FT 관련 보도

계획의 3분의 2가 불확실하다는 말은 두 방향으로 읽힌다. 칩·장비를 팔 회사에는 수요 전망이 부풀려졌다는 경고이고, 이미 빚을 내 부지를 잡은 회사에는 상환 일정이 흔들린다는 경고다. 가트너가 지난 18일 「AI 인프라 3조5천억 달러 손상 위험」을 경고한 것, 코어위브 채권이 부실채권 수준 금리로 거래된 것(「코어위브 채권 수익률 15%」)과 같은 흐름이다. 엔비디아가 고객에게 돈을 대고 그 돈이 칩 구매로 돌아오는 구조는 「AI 순환 투자란」에서 설명했다.

반론도 있다. 엔비디아 젠슨 황 CEO는 10월 16일 반도체주 급락에 대해 "이 또한 지나갈 것"이라며 수요의 기본은 바뀌지 않았다고 말했다. 35%만 지어져도 그 물량 자체가 이미 역대 최대라는 해석도 가능하다.

4. 남은 것과 확인되지 않은 것

  • 35%의 정의: 번스타인이 '실현 가능'을 무엇으로 판정했는지(전력 계약 확보, 착공 여부 등)는 공개 자료로 확인하지 못했다.
  • 철수 이유: 마이크로소프트가 전력 지연 때문에 빠졌는지, 다른 이유가 있는지는 밝혀지지 않았다.
  • 엔스케일 상장: 공모 일정·가격이 바뀔지는 아직 발표가 없다.
  • 한국 영향: 데이터센터 투자 지연은 HBM·전력기기 수요 전망과 연결되지만, 국내 기업 수주에 미칠 영향을 숫자로 추정한 자료는 찾지 못했다.

출처

  1. 테크밈(파이낸셜타임스 인용) — 47+ large US data center projects delayed; Bernstein ~35% credible (2026-10-18)
  2. 크립토브리핑 — US data center projects face significant delays, only 35% deemed credible: Bernstein (2026-10-18)
  3. 더넥스트웹 — Microsoft reportedly quits Nscale's UK data centre weeks before its IPO (2026-10-18)
  4. 야후 파이낸스 — Microsoft axes AI deal in setback for UK data centre pioneer
  5. NBC 뉴스 — Tech stocks erase $1 trillion of wealth as oil surges to $110 (2026-10-16)

검증

발행
최종 수정
교차 확인
서로 다른 출처 5건을 대조했다.
미검증
  • 번스타인이 '실현 가능(credible)'을 어떻게 정의했는지와 산출 방법은 공개 자료로 확인하지 못했다. FT 원문 대신 2차 보도로 확인했다.
  • 마이크로소프트의 철수 이유는 텔레그래프도 밝히지 않았고, 마이크로소프트는 논평하지 않았다.
  • 하이페리온 채권 약 92센트·블랙스톤 '프로젝트 엑스칼리버' 88센트 미만 거래는 FT 관련 게시물 인용으로, 원문 확인 전이다.
  • 엔스케일 IPO 규모(최대 30억 달러)와 수주잔고(1030억 달러) 수치는 매체마다 표현이 다르다.
